期中審查執行指南
設計師專用

GD 綠裝修認證 · 設計師執行指南

期中審查前,先完成這 3 件事。

提供圖面、確認材料、通知木工區間。依照下方步驟完成現場準備。

A提供圖面

自然通風路徑圖

在平面圖上標示自然通風路徑,確認與現場配置一致。

交到哪裡案件雲端空間
B提供清單

材料設備清單

填寫材料與設備的品牌、品名、型號及使用空間,確認與現場實際使用內容一致。

交到哪裡案件雲端空間
C通知驗證組

木工執行區間

告知預計木工開始與結束日期,方便驗證組安排期中審查。

通知哪裡案件認證群組
看通知範例

驗證組您好,本案預計木工執行區間為__月__日至__月__日,再請協助安排期中審查,謝謝。

資料準備提醒

請使用案件提供的雲端資料夾與材料清單範本;若尚未取得,請在認證群組詢問驗證組。木工區間如有異動,請同步通知。

圖面與材料怎麼準備?查看完整說明
A

圖面準備

  • 提供自然通風路徑圖及案件適用的設計圖說。
  • 確認圖面與現場施工內容一致。

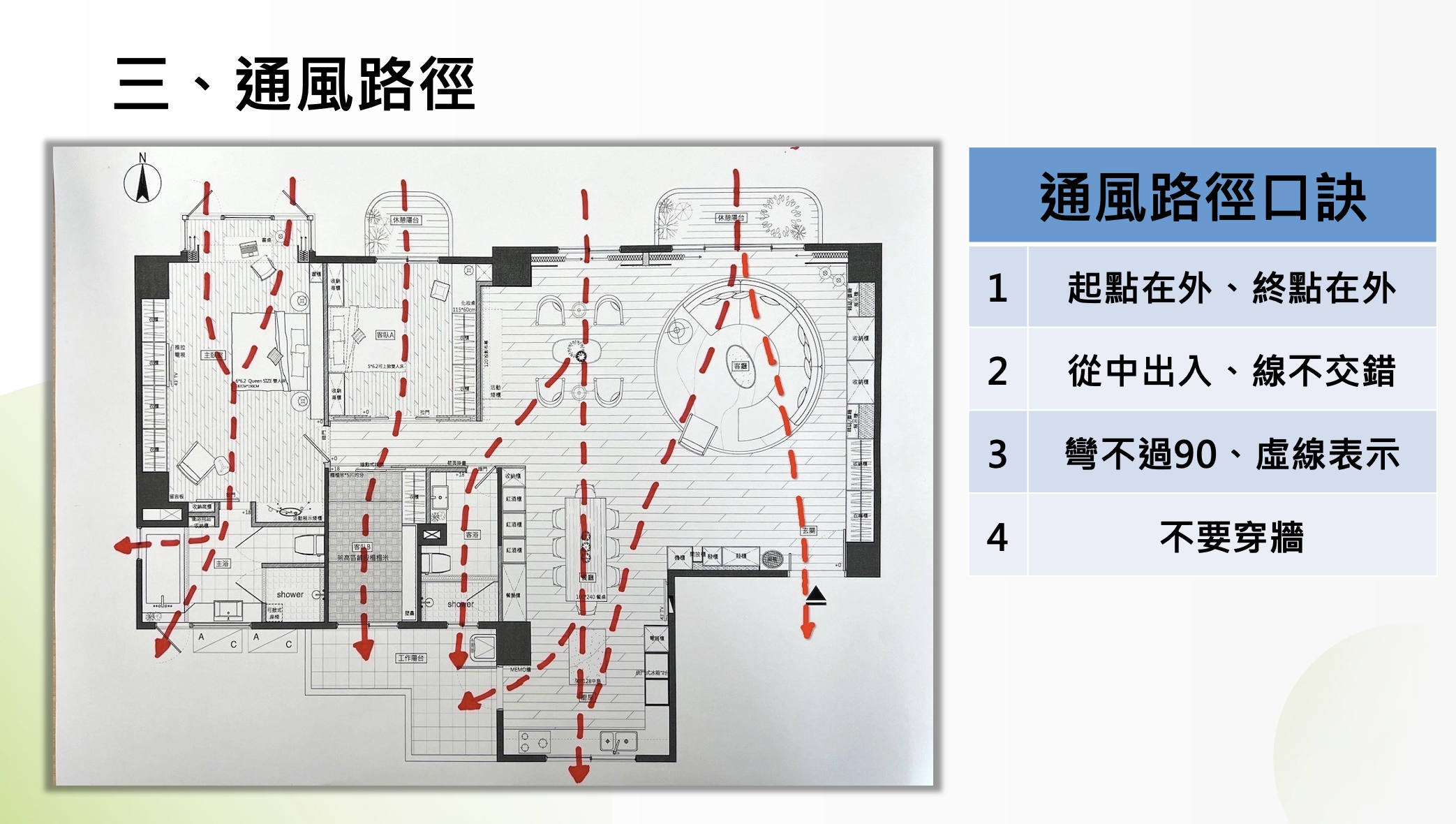

自然通風路徑怎麼畫?

起點在外、終點在外;從中出入、線不交錯;彎不過 90°、虛線表示;不要穿牆。

無開窗或無法對流時,須提出其他通風改善方式。

B

材料設備清單與證明

  • 填寫材料設備的品牌、品名、型號及使用空間,確認與現場一致。
  • 綠建材標章或水性塗料資訊及證明(一種以上)。
  • 低逸散/水性黏著劑與填縫劑資訊及證明(一種以上)。
  • 材料變更時,同步更新清單與對應資料。
資料上傳請將圖面、材料設備清單及相關證明,上傳至案件雲端空間。
接著,照施工順序做

時間點比順序編號重要:施工前照片務必提前拍。

01

開工前就做,別等期中審查

施工前,先拍「09 總用電指數」

拍攝

電表畫面同時拍到左上角「09」與下方讀數。

檢查

數字清楚、照片不模糊、不反光。

上傳

上傳至案件雲端空間,留存施工前用電紀錄。

完工後,記得再拍一次

施工前與完工後照片,共同作為 B-4 碳盤查的用電紀錄依據。項目適用性依案件確認。

02

進場布置

張貼標語,備好防災用品

D-6 · 標語張貼

8 張標語,對應現場位置

候選證書張貼於門口,案件資訊及印章清楚可見。8 張標語皆須張貼於對應位置,設備與標語所在位置一致。

列印請使用案件提供的正式標語包。
  1. 禁菸、酒、檳榔
  2. 機具擺放整齊
  3. 走道保持暢通
  4. 建材堆放整齊
  5. 滅火器放置處
  6. 配戴口罩
  7. 急救包放置處
  8. 地板無大型垃圾
D-5 · 防災安全

設備看得到,也拿得到

滅火器與急救包放在室內明顯、可立即取用的位置,搭配對應標語;確認滅火器與急救包內容物均在使用期限內。

碘酒紗布繃帶OK 繃生理食鹽水

白金級另依適用規範準備室內裝修工程保險證明。

候選證書

張貼在門口明顯位置

證書本體、案件資訊及印章須完整清楚可見。現場使用案件提供的正式證書與標語包。

03

施工中持續執行

落實施工管理,配合現場查核

D-1 · 整齊與清潔

通道留空,材料歸位

機具與同類建材整齊擺放、走道保持暢通,廢棄物集中分類,地板清除大型廢棄物。

D-2 · 通風與粉塵

有換氣,也有粉塵控制

保持自然通風;無法對流時,提出機械換氣等改善方式。依提供的 2025 版資料,粉塵控制採木工集塵設備,或每日離場前清掃灰塵一次以上。

建議施工時集塵並每日清潔;實際查核以案件適用規範為準。

D-2 · 人員防護

全員配戴口罩,設備做好防護

包含設計師、助理及工班。若有焊接工程,依作業需求配戴焊接面罩/護目鏡。施工中出風設備須依規範密封防護,設備範圍請事先向案件顧問確認,並保留必要的施工換氣。

D-3 · 室內禁菸、酒、檳榔

禁令與廢棄物管理分開看

工地室內禁止吸菸、飲酒及嚼食檳榔。酒精飲料及酒瓶不得出現在案場內,包含陽台。

菸蒂與檳榔渣怎麼管理?

不得散落現場;垃圾集中管理不代表允許在室內吸菸或嚼檳榔。若設戶外吸菸區,使用專用熄菸容器。

資料中的熄菸筒與垃圾袋/桶查核口徑不同,請於審查前與案件顧問確認適用要求。

D-4 · 配電安全

配電標示清楚可核對

  • 電箱標明各開關迴路的使用區域/項目。
  • 確認插座火線、中性線與地線接線正確,並可配合漏電狀況查驗。
  • 配合委員抽查插座與電箱面板。

電氣檢查與改善請由合適專業人員執行。

D-7 · 材料抽查

現場材料要和清單一致

核對品牌、品名與型號,保留產品標籤與包裝。更換材料時,更新清單並告知案件顧問。

查看材料準備方式
04

拆除前後/組裝前後

依案件適用,留下施工紀錄

拆除前的畫面,完工後無法補拍。若有拆除工程,請在拆除前先完成拍攝,不必等到這一步。
黃金級以上|僅適用老屋翻新拆除案件

D-8 老屋拆除與合法回收

本項僅適用老屋翻新涉及拆除工程的案件。須留存同一區域拆除前、後照片及合法回收/清運憑證,日期、品項、數量與單位資訊清楚可見。

新成屋無老屋拆除工程者不適用。

黃金級以上 · 預製工法

D-9 預製與現場組裝

材料進場後、組裝前拍攝板件、編號或包裝,再記錄現場組裝過程,證明構件預先製作、進場組裝。

2025 版:黃金 ≥ 1 種;白金 ≥ 2 種

資料交到哪裡?上傳至案件雲端空間,讓驗證組可核對照片及相關憑證。

依案件級別與實際工法確認適用項目;無相關工程時,先向案件顧問確認。

05

全部確認後,再聯繫安排現場審查

期中審查前|8 項放行確認

已確認 0 / 8 項

勾選紀錄僅儲存在此瀏覽器,不會提交審查。

審查當天

綠設計師到場,配合委員查核

1

綠設計師到場

備妥圖面與材料清單,確認資料可供查閱。

2

配合現場抽查

核對材料、通風、配電與各項現場管理。

3

記錄需改善事項

確認補件、改善與後續安排,避免遺漏。

工班不需停止作業

現場仍須維持通風、整潔及人員防護,配合委員查核。

可能影響審查結果

缺少圖說或材料清單、現場髒亂、口罩屢勸不戴、菸酒檳榔違規及當天臨時取消等,請提前避免。複審與取消規則依案件通知辦理。

06 / RESOURCES

參考資料與下載

請依案件認證等級及顧問指示使用;材料清單與標語包請使用案件提供的正式版本。

使用說明

本頁為設計師準備指南,整理自提供的 GD 認證流程 2025 版本、期中審查注意事項。

頁面更新日期不等於規範版本;條文適用性、資料差異及特殊工況,請向案件顧問確認。

照片為查核示例,不代表特定品牌為指定產品。材料清單與標語包請使用案件提供的正式版本。

提供清單 · 填寫參考

材料設備清單

01 看填寫範例

參考欄位與填寫方式,依本案實際使用的材料、設備逐項填寫。

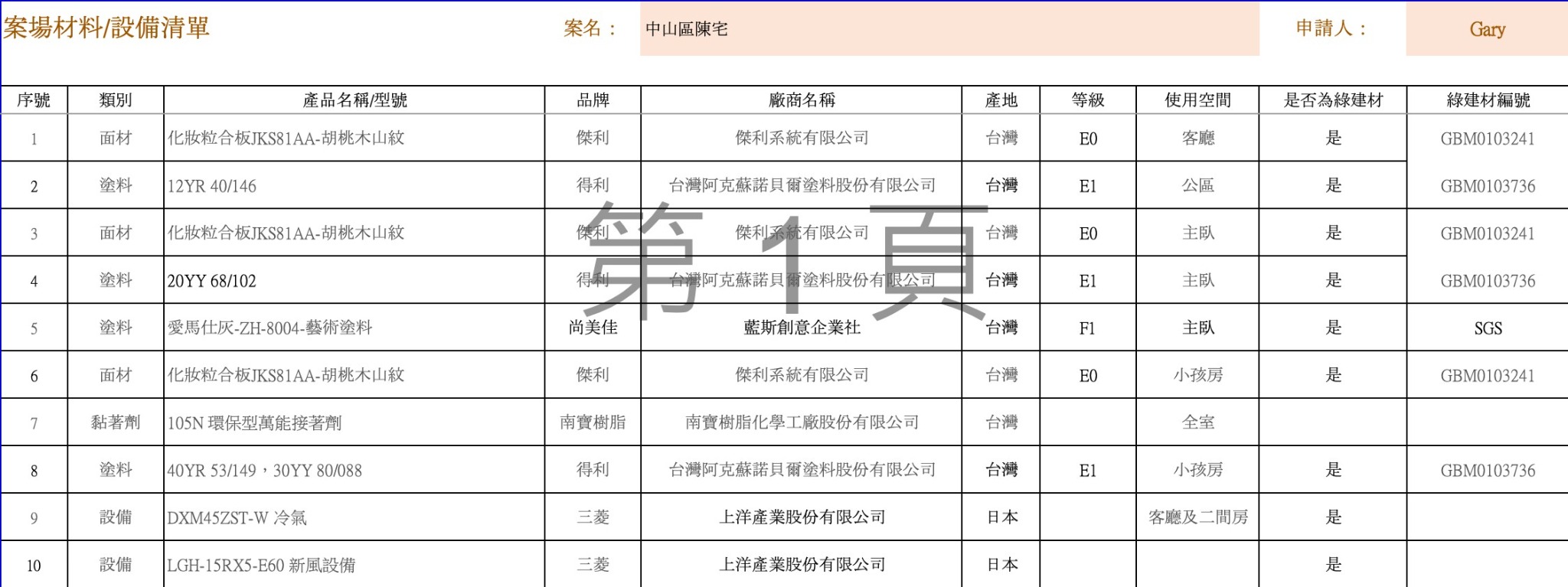

材料設備清單填寫範例,含類別、產品名稱型號、品牌、廠商、產地、等級、使用空間及綠建材資訊

手機可先點「放大圖片」,再左右滑動查看各欄位。

範例欄位提醒

原圖「綠建材編號」欄中的 SGS 為檢測機構名稱,不是綠建材標章編號,請勿照填。綠建材資訊請依該產品有效證明填寫;檢測報告資訊另行註記。

02 下載 Excel 範例

提供原始案件檔案供填寫參考,並非空白表單。圖片與 Excel 為不同案件範例。

XLSX
下載材料設備清單 Excel 範例理仁柏舍-材料設備清單.xlsx
下載

03 填寫完成,上傳至案件雲端空間

請替換範例中的案名、申請人及產品資料,確認品牌、品名、型號與現場一致後,將檔案上傳至本案雲端資料夾。

可使用瀏覽器縮放查看細節。
